Energia nuclear al Brasil

Energia nuclear al Brasil

En 2016, la producció bruta d'electricitat al Brasil va ser de 579 TWh, incloent 381 TWh (66%) d'energia hidroelèctrica, 56 TWh (10%) de gas, 51 TWh (9%) de biomassa i residus, 34 TWh ( 6%) d'energia eòlica i energia solar, 26 TWh (4%) de carbó, 16 TWh (3%) de nuclear i 15 TWh (3%) de petroli.

L'alta dependència de l'energia hidroelèctrica dóna lloc a certa vulnerabilitat climàtica que està impulsant la política per disminuir la dependència d'ella.

Al voltant del 40% de l'electricitat del Brasil és produïda pel sistema nacional d'Eletrobrás a. Al voltant del 20% de l'electricitat prové de serveis públics estatals, i la resta prové d'empreses privades. No es permet la inversió privada en energia nuclear, encara que això està sota revisió.

Desenvolupament de la indústria nuclear al Brasil

Brasil va començar a desenvolupar tecnologia nuclear el 1951 sota el recentment creat Consell Nacional d'Investigació, però va accelerar això sota un règim militar de 1964 a 1985. El 1970, el govern va decidir buscar ofertes per a una planta nuclear inicial.

El contracte clau en mà per Angra 1 va ser atorgat a Westinghouse, i la construcció va començar el 1971 a un lloc costaner entre Rio de Janeiro i São Paulo. Aquest és ara el complex de la central nuclear Almirall Álvaro Alberto (CNAAA) en l'estat de Rio de Janeiro, 130 km a l'oest de Río.En 1975, el govern va adoptar una política per a ser completament autosuficient en tecnologia nuclear i va signar un acord amb Alemanya Occidental per al subministrament de vuit unitats nuclears de 1300 MWe durant 15 anys. Els dos primers (Angra 2 i 3) es construirien immediatament, amb equips de Kraftwerk Union (KWU) b. La resta tenia 90% de contingut brasiler en virtut de l'acord de transferència de tecnologia.

Per aconseguir això, es va crear una empresa estatal Empreses Nuclears Brasileiras SA (Nuclebrás) amb diverses subsidiàries centrades en aspectes particulars de l'enginyeria i el cicle del combustible nuclear.

No obstant això, els problemes econòmics del Brasil van fer que s'interrompés la construcció dels dos primers reactors brasiler-alemanys, i que tot el programa es va reorganitzar a finals dels anys vuitanta. El 1988, una nova empresa, Indústries Nuclears do Brasil SA (INB), es va fer càrrec de les filials del cicle de combustible front-end de Nuclebrás. La responsabilitat de la construcció d'Angra 2 i 3 es va transferir a l'empresa de serveis públics Furnas centreu Elétricas SA (Furnas), filial de Eletrobrás.

No obstant això, Nuclen, una antiga filial de Nuclebrás que també va comptar amb la participació de KWU, es va mantenir com l'arquitecte de la planta nuclear i l'empresa d'enginyeria. La construcció d'Angra 2 es va reprendre el 1995, amb una inversió nova de 1.300 milions de dòlars dels bancs alemanys, Furnas i Eletrobrás. Després, en 1997, les operacions nuclears de Furnas es van fusionar amb Nuclen per formar Eletrobrás Termonuclear SA (Eletronuclear), una nova subsidiària de Eletrobrás c, i responsable de tota la construcció i operació de centrals nuclears. Després de revisar la política de 2013, al maig de 2015, el govern va dir que Angra 3 seria l'última planta d'energia nuclear construïda com un projecte d'obres públiques, obrint el camí per al capital privat en les següents quatre unidades.La fabricació de equips pesants continua sent responsabilitat de l'antiga filial de Nuclebrás Equipaments pesats SA (Nuclear Heavy Equipment, NUCLEP).

Tant NUCLEP com INB són filials de la Comissió Nacional d'Energia Nuclear (CNEN), però són administrativament independents d'aquesta, i informen directament al Ministeri de Ciència i Tecnologia (Ministério da Ciência e Tecnologia). Eletrobrás, propietari de Eletronuclear, depèn del Ministeri de Mines i Energía.Existe una contínua influència militar al programa nuclear del Brasil. Brasil és l'únic estat sense armes nuclears en el qual els militars arrenden la tecnologia d' enriquiment d'urani al programa nuclear civil, i la marina impulsa els avenços tecnològics en el camp nuclear. També Brasil és l'únic estat sense armes nuclears que desenvolupa un submarí de propulsió nuclear.

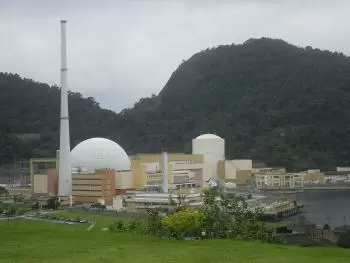

Centrals nuclears del Brasil

Angra 1 va patir problemes continus amb seu sistema de subministrament de vapor i es va tancar durant algun temps durant els seus primers anys. El seu factor de càrrega de per vida durant els primers 15 anys va ser només del 25%, però des de 1999 ha estat molt millor. El contingut local va ser del voltant del 8%.

Les obres civils a Angra 2 van començar el 1976 i, a causa de la manca de recursos financers i un creixement de la demanda inferior a l'esperat, només va començar a funcionar a finals de 2000. El contingut local va ser del voltant del 40%.

Central nuclear Angra 3

Angra 3 va ser dissenyada per ser un bessó de la unitat 2. El treball va començar amb el projecte el 1984, però es va suspendre el 1986 abans que comencés la construcció completa.

Al novembre de 2006, el govern va anunciar plans per completar Angra 3 i també construir quatre plantes nuclears de 1000 megawatts elèctrics (MWe) a partir del 2015 en un sol lloc. L'aprovació de la construcció d'Angra 3 va ser confirmada pel Consell Nacional de Política Energètica del Brasil al juny de 2007 i va rebre l'aprovació presidencial al juliol. L'aprovació ambiental es va atorgar al març i totes les altres aprovacions al juliol de 2009. Serà essencialment la mateixa que la unitat 2, però amb els sistemes de control i instrumentació digital. Al desembre de 2008, Eletronuclear va signar un acord de cooperació industrial amb Areva, confirmant que Areva completarà Angra 3 i es considerarà per subministrar reactors addicionals. Areva també va signar un contracte de serveis per a Angra 1.

El primer concret per Angra 3 va ser el juny de 2010, seguint de prop la llicència de construcció de la Comissió Nacional d'Energia Nuclear (CNEN). S'esperava que la planta estigués en operació a finals de 2015 després de 66 mesos. Al novembre de 2013, en línia amb l'acord de 2008, va atorgar a Areva un contracte de 1.25 mil milions d'èuros (1.700 milions de dòlars) per a serveis i components d'enginyeria, instrumentació digital i sistema de control, supervisió de treballs d'instal·lació i posada en servei de la unitat.

Dos consorcis brasilers liciten pels contractes d'instal·lació. Un va ser per al acoblament electromecànic associat amb el sistema primari del reactor, valorat en al voltant de BRL 1310000000 ($ 640 milions), i un altre va ser per a treballs secundaris, estimat en BRL 1670000000 ($ 816 milions) . Tots dos van ser atorgats al febrer de 2014. El contingut local s'estima en al voltant del 70%.

Després d'una investigació de corrupció a mitjans de 2015, Eletrobras va suspendre tots dos contractes. A mitjan 2016, les investigacions de corrupció van involucrar a Eletronuclear, i després es van esgotar els fons, es va aturar el treball i es va emportar el cronograma de construcció més enllà de 2018. Al gener de 2017, Eletronuclear va anul·lar formalment el contracte electromecànic, rebutjant les apel·lacions de les companyies Andrade Gutierrez, Camargo Correa, Queiroz Galvão, UTC, Techint, Odebrecht i EBE. La unitat està completada en un 70%.

Al desembre de 2010, el banc nacional de desenvolupament del Brasil, BNDES, va aprovar BRL 6100000000 (US $ 3,6 milers de milions) en finançament per Angra 3, cobrint gairebé el 60% del cost llavors estimat de BRL 9 , 9 mil milions. Al desembre de 2012, el banc estatal Caixa Economica Federal va acordar prestar BRL 3800000000 ($ 1.86 milers de milions) a Eletrobras per completar la planta. El cost total estimat va ser de $ 7.59 mil milions.

En l'actualitat, la construcció d'Angra 3 està suspesa. Al març de 2017, el govern va anunciar que planejava vendre Angra 3 per 2018. El viceministre d'Energia va dir que els inversors russos i xinesos havien expressat interès, encara que Eletronuclear seria l'operador. Al juliol de 2017, es va informar que la Xina National Nuclear Corporation (CNNC) estava interessada, juntament amb Rosatom, Kepco i un consorci Mitsubishi-Areva. Al setembre de 2017, es va signar un acord amb CNNC per promoure la construcció d'Angra 3 i futurs projectes. A això li va seguir la signatura d'acords similars amb Rosatom al novembre de 2017 i EDF al juny de 2018.

El Consell Nacional de Política Energètica al juny de 2017 va revisar les formes de reiniciar la construcció, però el govern espera que es demorin uns cinc anys i que es completin els BRL 9000000000 ($ 2,9 milers de milions) per completar la unitat . Un altre informe col·loca l'estimació del govern en BRL 17, mil milions ($ 5,4 milers de milions).

Econòmicament, l'energia de les plantes nuclears existents a aproximadament $ 75 / MWh és aproximadament 1.5 vegades més costosa que la de la hidroelèctrica establerta, i s'espera que l'energia d'Angra 3 sigui una mica més cara que la hidroelèctrica antiga, aproximadament la mateixa que la del carbó i l'energia. més barat que el de gas. En general, la inclusió d'Angra 3 en les projeccions redueix lleugerament els preus de la xarxa.

Recursos d'urani i cicle del combustible

Resultant de l'exploració activa el 1970 i 1980, el Brasil ha conegut els recursos de 278.000 tones d de l'urani - 5% del total mundial. Hi ha hagut poca inversió en exploració des de mitjans dels anys vuitanta. Tres dipòsits principals són: Pocs de Caldas (estat de Mines Gerais; mina tancada el 1997); Lagoa Reial o Caetité (estat de Bahia; operatiu des de 1999); i Itataia, ara anomenada Santa Quitéria (estat de Ceará; fosfat com co-producte; inici de producció planejat) .En la constitució de 1988, el govern federal va reservar un monopoli sobre els recursos d'urani i el seu desenvolupament. Es proposen esmenes per obrir l'exploració d'urani i la mineria a empreses privades, com es va fer en el sector de petroli i gas a 1995.
